Nauriskasken koulun työmaan kuukausitiedote 22.12.2020

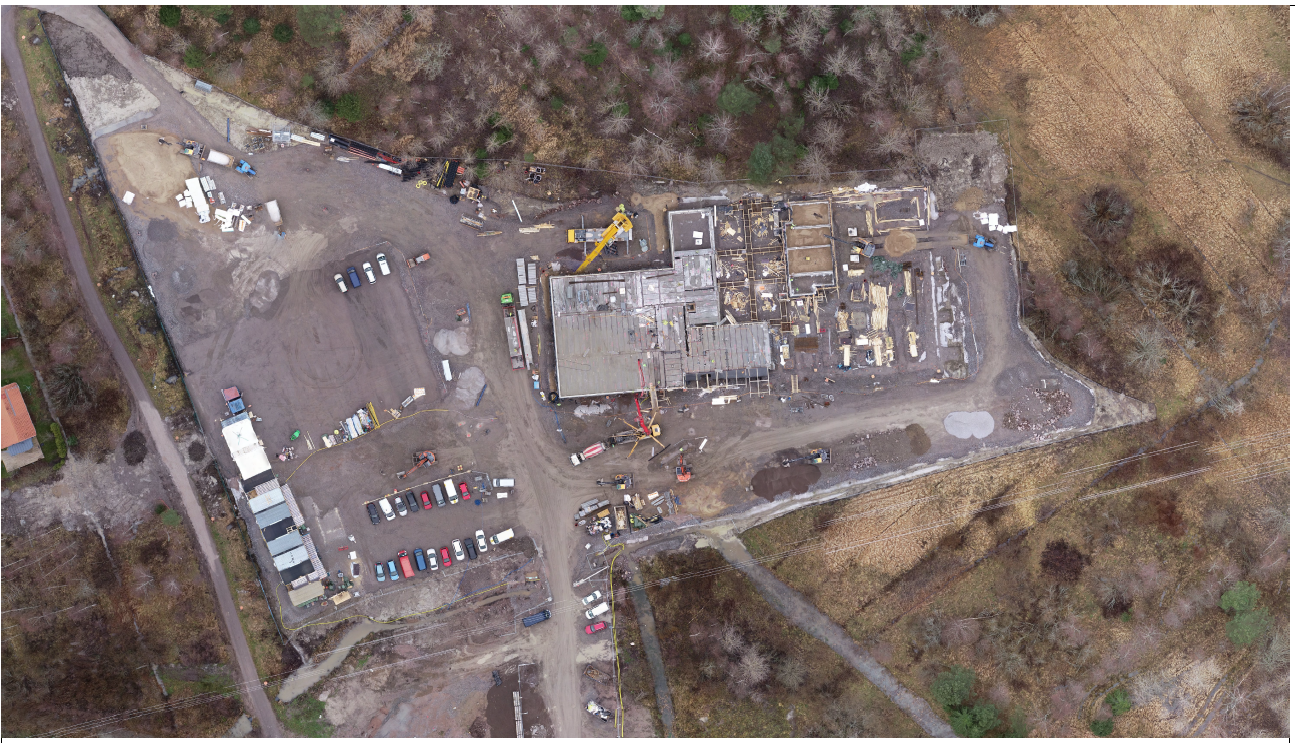

Työmaalla ovat rungon elementtiasennukset käynnissä ja työmaa etenee aikataulussa.

Aikataulu:

Käynnissä olevat ja alkavat työvaiheet:

  • Maanrakennustyöt jatkuvat.
  • Perustustyöt ovat käynnissä, perustuksista on tehty noin 70%.

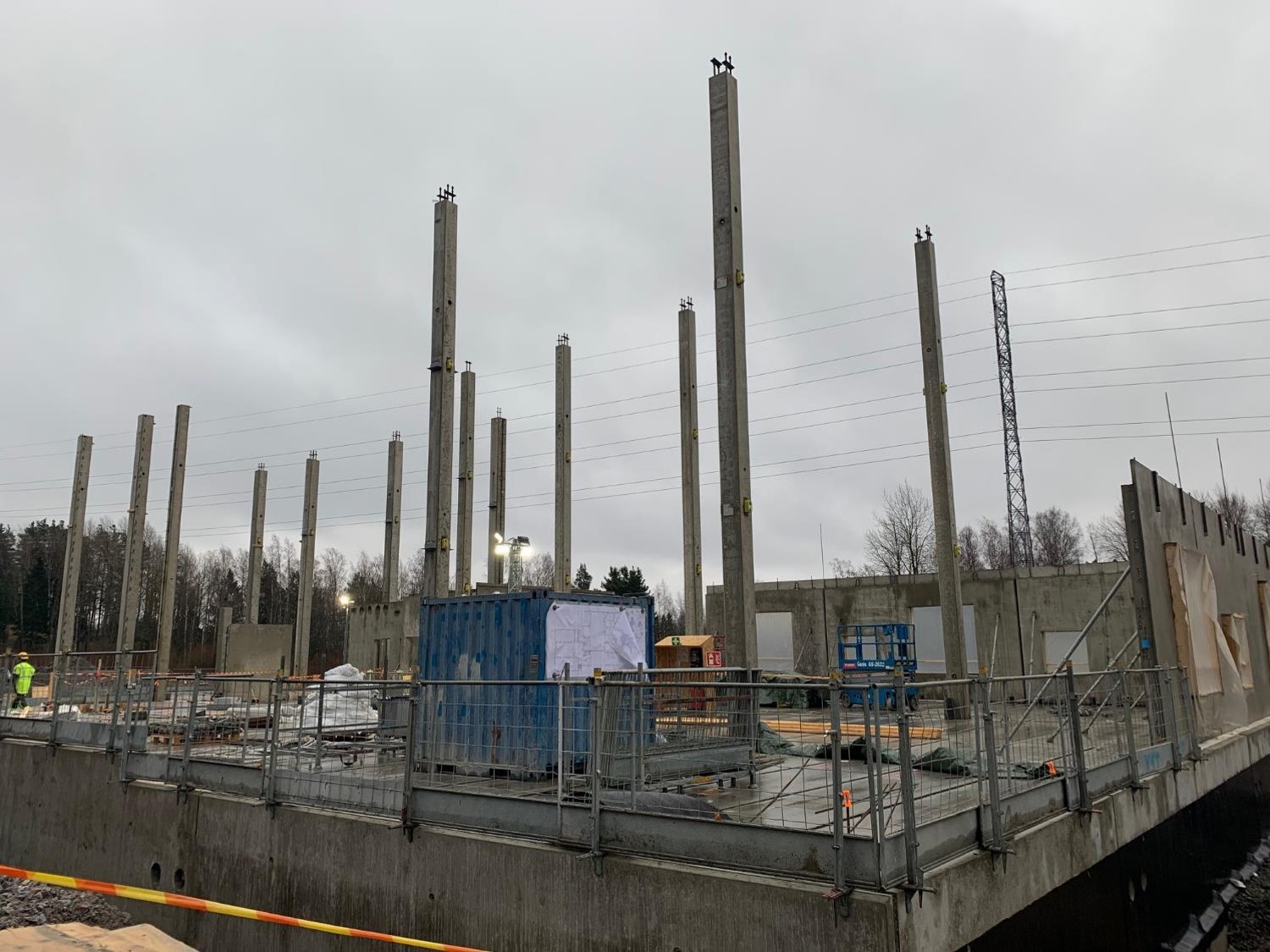

  • Elementtiasennukset ovat käynnissä, AB-lohkon alapohja on asennettu ja 1. kerroksen seinien asennus on aloitettu.
  • Väestönsuojaelementtien asennus vko 3/2021.

Työmaa hiljenee joulun viettoon aatonaaton aikana. Työt jatkuvat taas maanantaina 28.12.2020.
