• Valkealan monitoimitalo
  • 30.9.2022

Valkealan monitoimitalon tilannekatsaus 30.9.2022

Työmaan vahvuus: 68 henkilöä

Aikataulutilanne: Työmaa etenee pääosin yleisaikataulun mukaisesti

Käynnissä olevat työvaiheet:

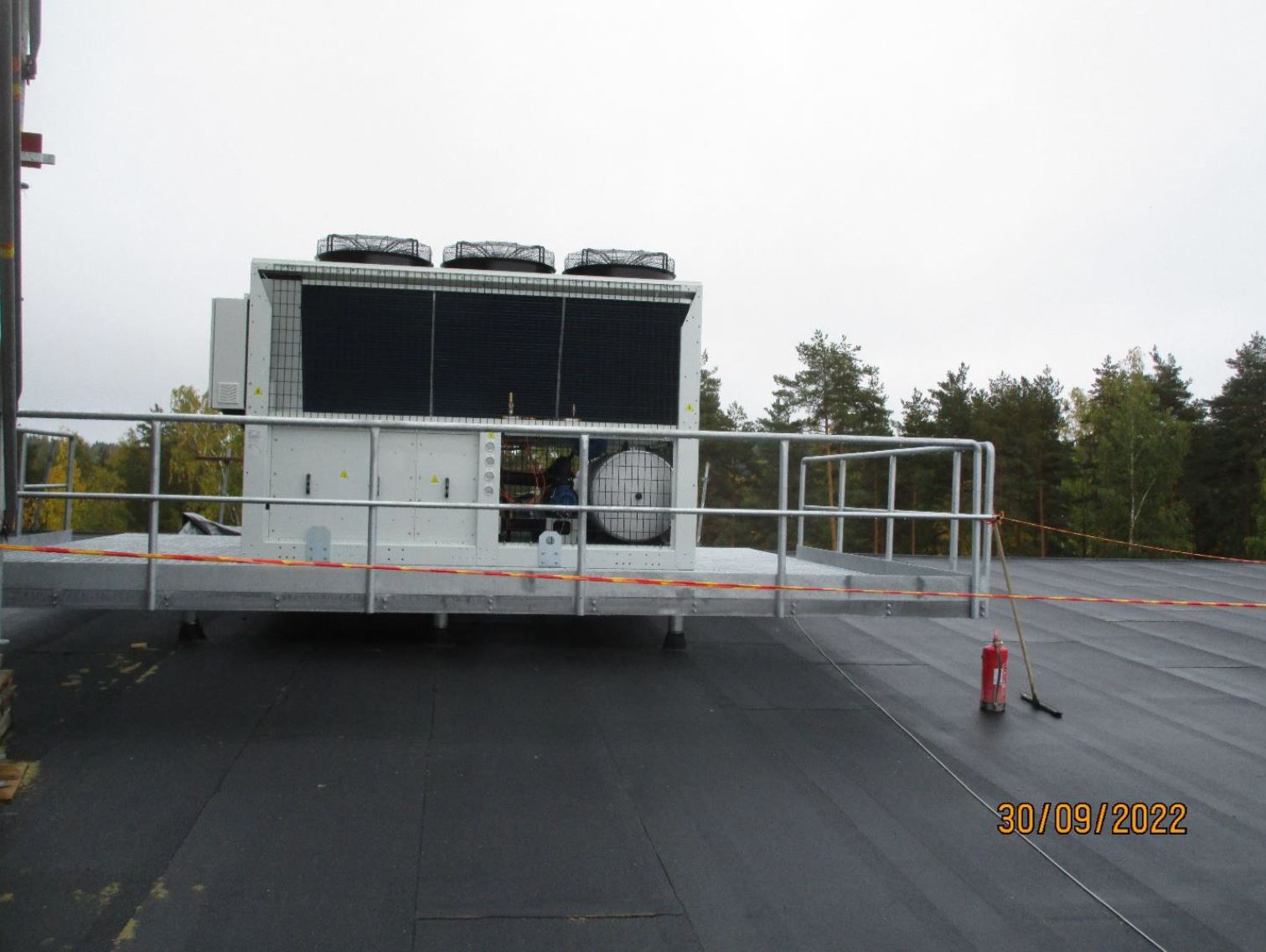

• Vesikattotyö pääosin valmis
• Julkisivuverhoukset jatkuvat itäsivulla
• Lastauslaiturin rakennetyöt
• Eteläpäädyn maanrakennus, aluesähköistys ja sadevesiputkitukset
• LV-asennukset koko talossa (vesi- ja lämpöjohtoasennus)
• Pintabetonilattiatyöt
• IV-kanava-asennukset kellarissa sekä iv-konehuoneessa
• Kipsiväliseinätyöt lohkoissa B ja C
• Tasoite- ja maalaustyöt
• Seinä- ja lattialaatoitus lohkossa A
• Kaukolämpöputkiasennus tontilla
• Metalli-ikkuna-asennus pääsisäänkäyntiin (alkaa 3.10.2022)
• Sähköasennukset jatkuvat mm. keskusasennuksilla
• Näyttämön lattiarakennetyöt

Työturvallisuus: Työturvallisuuden TR-mittaus 23.9.2022 => 97,85 %
