• Valkealan monitoimitalo
  • 16.8.2022

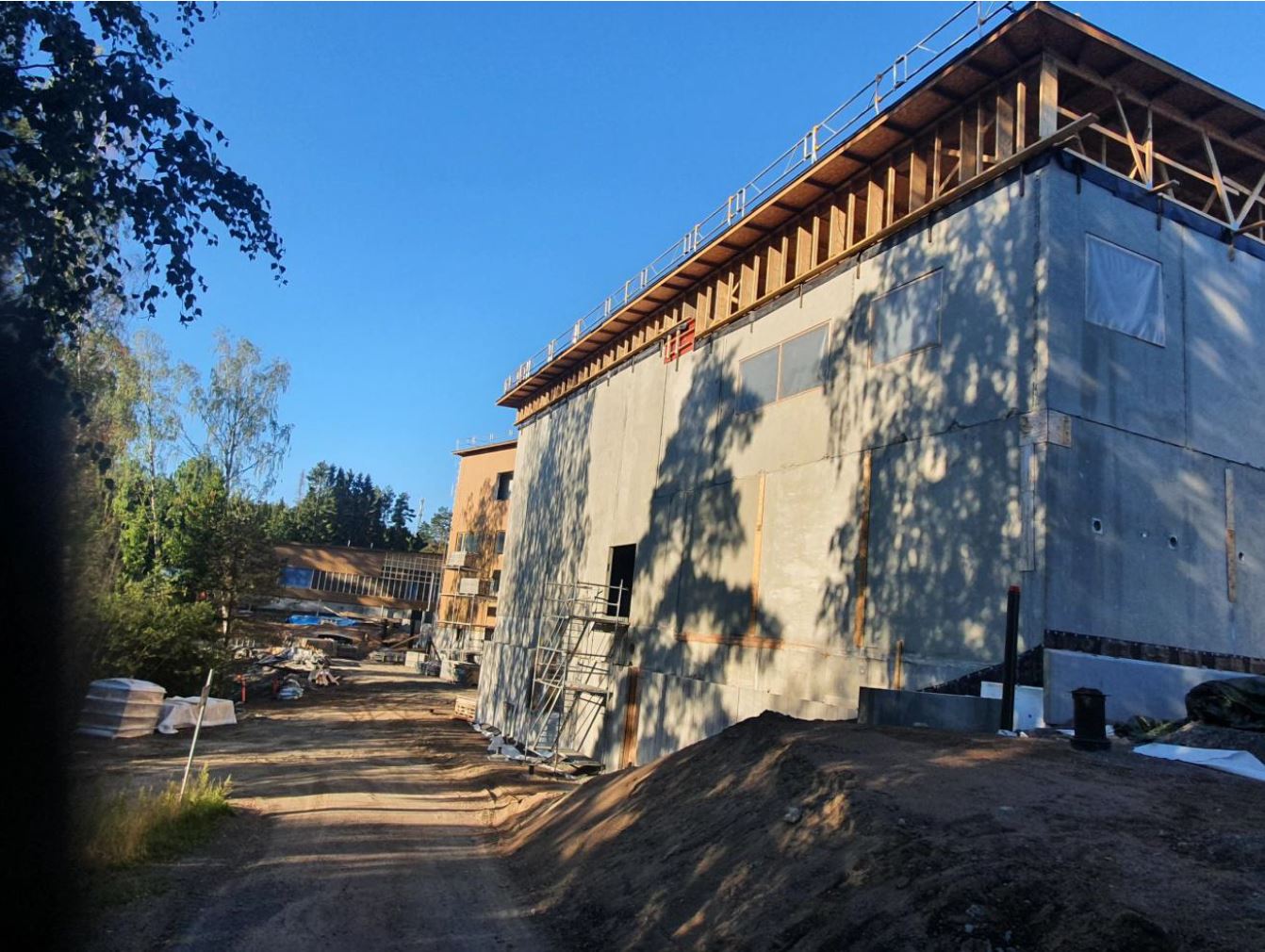

Valkealan monitoimitalon tilannekatsaus 16.8.2022

Työmaan vahvuus: Vaihtelee välillä 50-60 henkilöä

Aikataulutilanne: Työmaa etenee pääosin yleisaikataulun mukaisesti

Käynnissä olevat työvaiheet:
• Vesikaton puutyöt ja vedeneristystyöt
• Julkisivuverhoukset
• LVIAS-asennukset päiväkodin 1. kerroksessa
• Pintabetonilattiatyöt
• Sähkön kaapelireittiasennus
• IV-kanava-asennukset ullakkotiloissa
• IV-koneasennukset konehuoneessa
• Kipsiväliseinätyöt
• Tasoite- ja maalaustyöt
• Eteläpihan maarakennustyöt, alueviemäröinnit ja aluesähköt

Alkavat työvaiheet: Laatoitustyöt

Työturvallisuus: Työturvallisuuden TR-mittaus vk 33 => 97,12 %
