Työmaatiedote 09/2025
- Gesterby
- 14.10.2025
Työmaatiedote 10/2025

Työmaatiedote, lokakuu 2025:

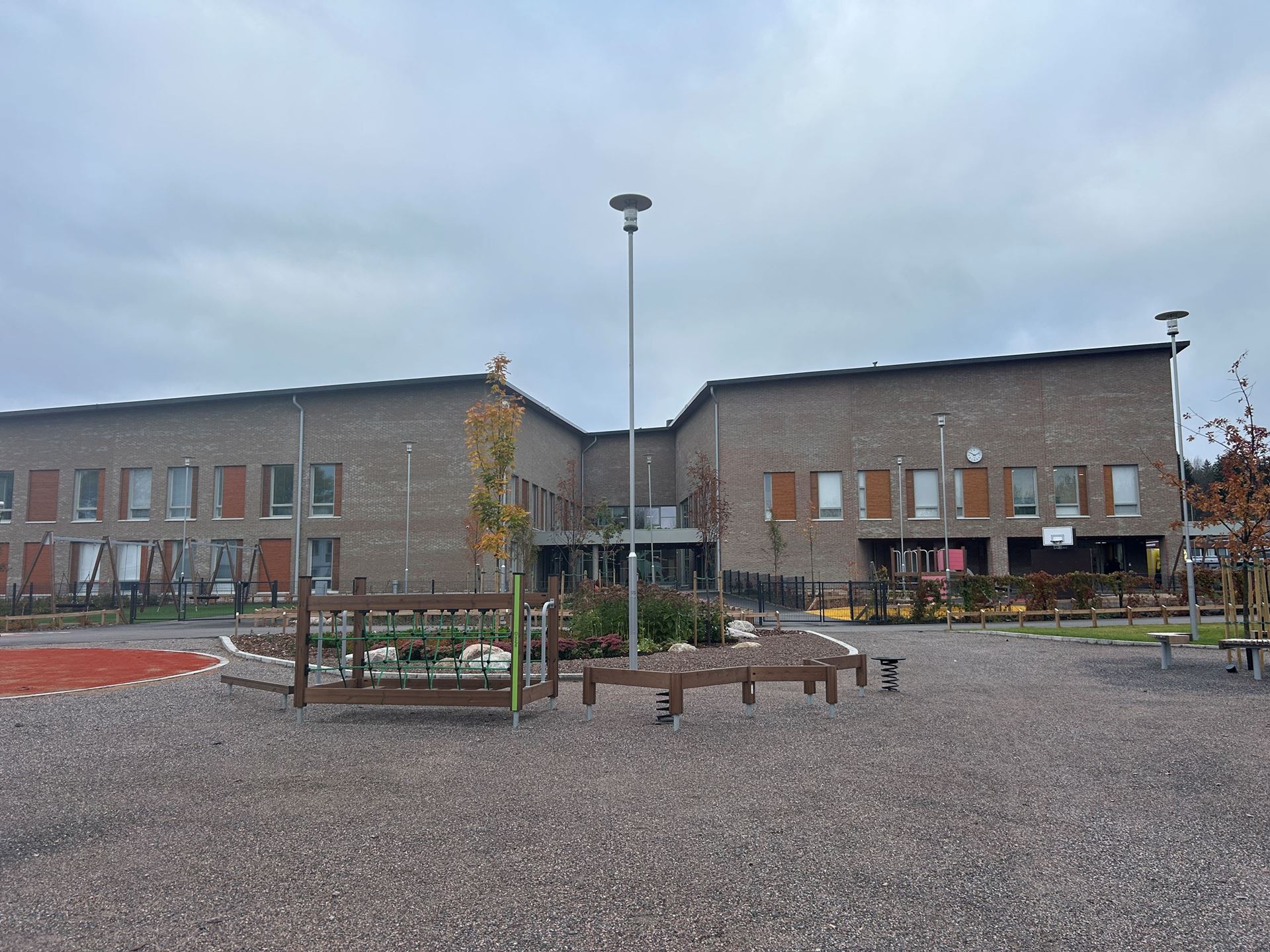

Wiggessä on muutto- ja kalustustyöt käynnissä. Uusi koulukeskus ja sen piha otetaan käyttöön maanantaina 20.10.2025. Tämä tarkoittaa, että alue on kyseiseen päivään asti edelleen työmaa-aluetta, jossa liikkuminen on kiellettyä kaikilta ulkopuolisilta.

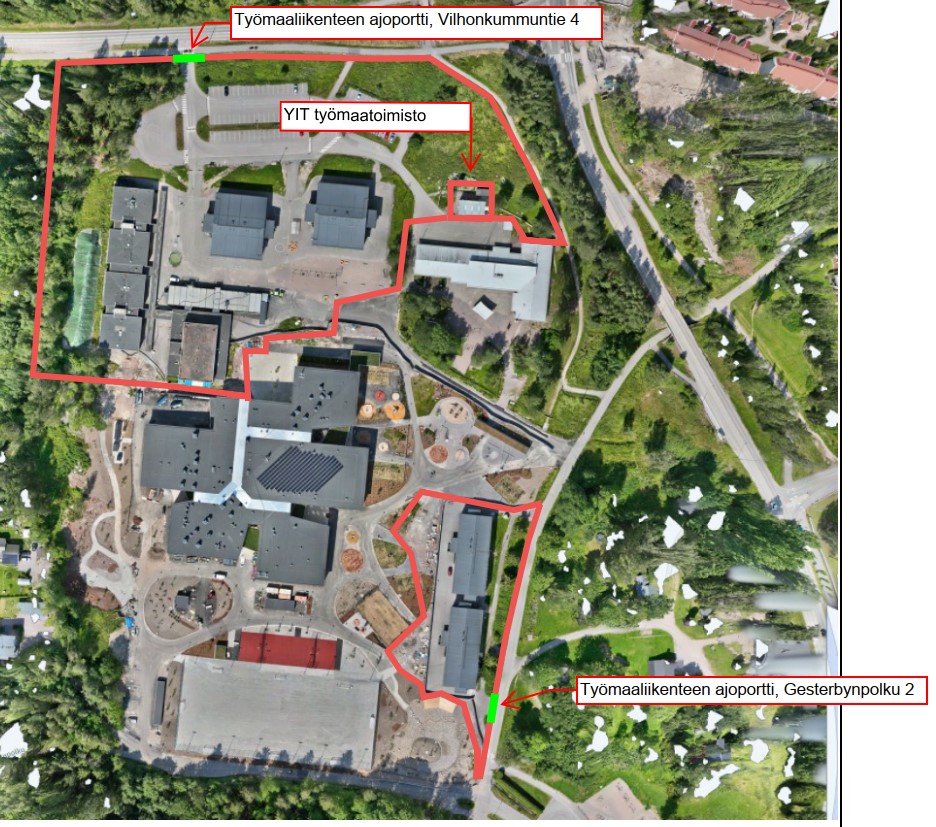

Koulukeskuksen käyttöönoton jälkeen siirrymme työmaalla 2. vaiheen toteuttamiseen. Viikon 42 aikana tehdään työmaa-aitojen siirtoa ja pystytystä. Työmaan työalueet sijaitsevat jatkossa kahdessa paikassa: uuden koulukeskuksen pohjoispuolella (Vilhonkummuntie) ja itäpuolella (Gesterbynpolku). Molemmilla alueilla on yksi ajoportti työmaaliikennettä varten. Kevyen liikenteen väylillä liikkuvilta pyydämme erityistä varovaisuutta.
Loppuvuodesta 2025 puramme väliaikaisessa käytössä olleen väistökeittiön sekä loput vanhat rakennukset eli D- ja E-talot länsireunalta. Rakennusten irtaimistojen tyhjennys aloitetaan viikolla 43, ja kevyt sisäpurku alkaa näiden töiden jälkeen. Runko- ja kuorirakenteiden purku (ns. raskaspurku) alkaa tammikuun alussa.
2. vaiheen töihin sisältyy myös maanrakennus- ja pihatöitä. Työmaatoimiston parakit sekä työmaa-alueen aitausjärjestelyt pysyvät paikoillaan kesään 2026 asti.
Väistökoulujen parakkitilojen purku ja poisvienti alkaa Kirkkonummen kunnan toimesta lokakuun lopulla ja kestää loppuvuoteen asti. Työt toteutetaan työmaa-alueellamme. Väistöparakkien poisvienti aiheuttaa lisääntyvää liikennettä Vilhonkummuntiellä ja Gesterbynpolulla. Poisviennit pyritään toteuttamaan arkisin klo 9–13 tai klo 17 jälkeen.
Byggarbetsplatsmeddelande, oktober 2025:
Det nya skolcentret Wigge och dess gårdsområde tas i bruk måndagen den 20 oktober 2025. Detta innebär att området fram till detta datum fortfarande är ett byggarbetsområde där tillträde är förbjudet för alla utomstående.
Efter att skolcentret tagits i bruk går vi vidare till genomförandet av fas 2 på byggarbetsplatsen. Under vecka 42 kommer byggstängslen att flyttas och sättas upp. Arbetsområdena kommer framöver att ligga på två platser: norr om det nya skolcentret (Vilhelmsbergsvägen) och öster om det (Gesterbybågen). På båda områdena finns en körport för byggtrafik. Vi ber alla som rör sig på gång- och cykelvägarna att vara särskilt försiktiga.
I slutet av 2025 kommer vi att riva det tillfälligt använda reservköket samt de återstående gamla byggnaderna, det vill säga hus D och E. Tömning av lös egendom i byggnaderna inleds vecka 43, och lätt inre rivning börjar efter detta arbete. Rivning av stomme och ytterstruktur (så kallad tung rivning) inleds i början av januari.
Fas 2 omfattar även markarbeten och gårdsarbeten. Arbetsplatskontorets baracker samt stängselarrangemangen på byggarbetsområdet kommer att förbli på plats fram till sommaren 2026.
Rivning och bortforsling av reservskolans barackutrymmen inleds av Kyrkslätts kommun i slutet av oktober och pågår till slutet av året. Arbetet utförs inom vårt byggarbetsområde. Bortforslingen av reservbarackerna kommer att medföra ökad trafik på Vilhelmsbergsvägen och Gesterbybågen. Bortforslingen försöker genomföras på vardagar mellan kl. 9–13 eller efter kl. 17.
Työmaan yhteystiedot:
Jos teillä on Gesterbyn koulukeskuksen rakentamistöihin liittyen kysyttävää tai palautetta, olettehan meihin yhteydessä sähköpostitse: gesterby@yit.fi
