  • Gesterby
  • 30.4.2024

Työmaatiedote 04/2024

Työmaatiedote, huhtikuu 2024:

Vesikatolla kaikki seinä- ja kattoelementit on asennettu paikoilleen. Pintakermien asennusta ja alaräystäiden laudoituksia on vesikatolla käynnissä. Lisäksi ullakolla (3.kerros) tehdään konehuoneiden seinien kipsilevytystyötä.


Julkisivulla muuraustyöt ovat käynnissä B-lohkon lisäksi myös C-lohkolla. Tämä tarkoittaa sitä, että julkisivumuuraus on noin puolessa välissä rakennusta. Telineasennus etenee muurauksen edellä, ja asennukset ovat käynnissä D-lohkolla. Maanrakennustöissä tehdään pihaviemäreitä,
pihasähköjä sekä rakennekerroksia.

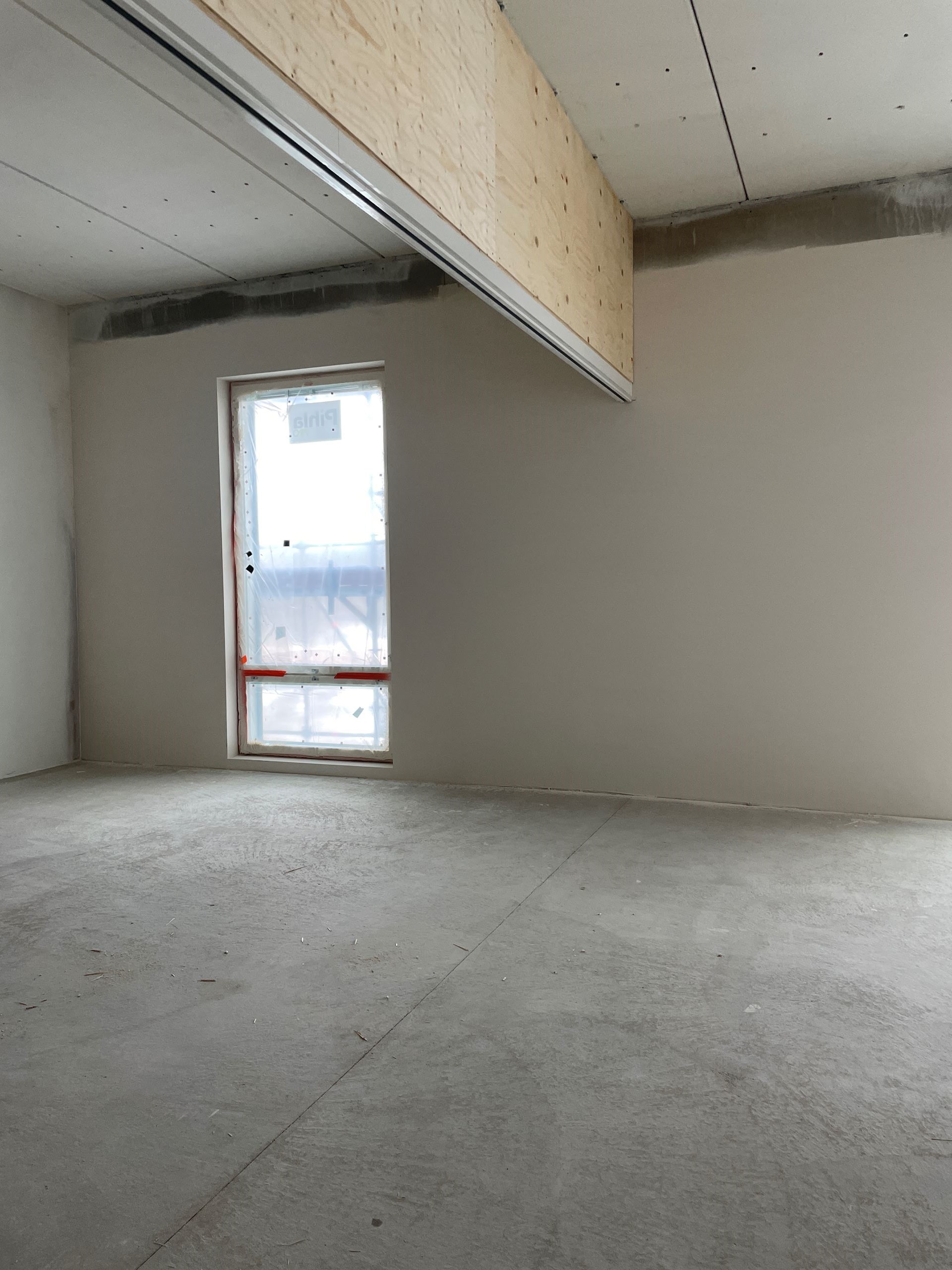

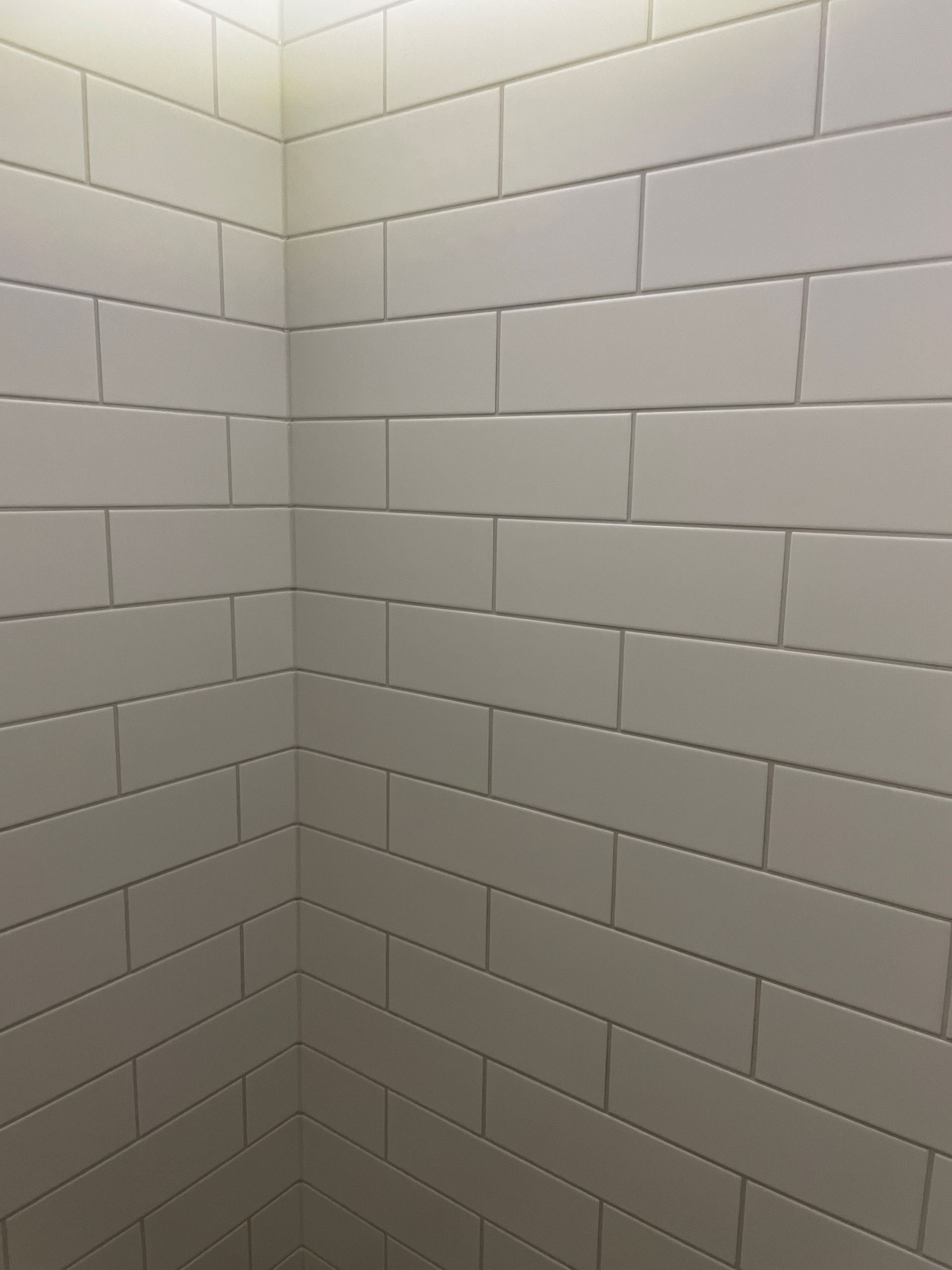

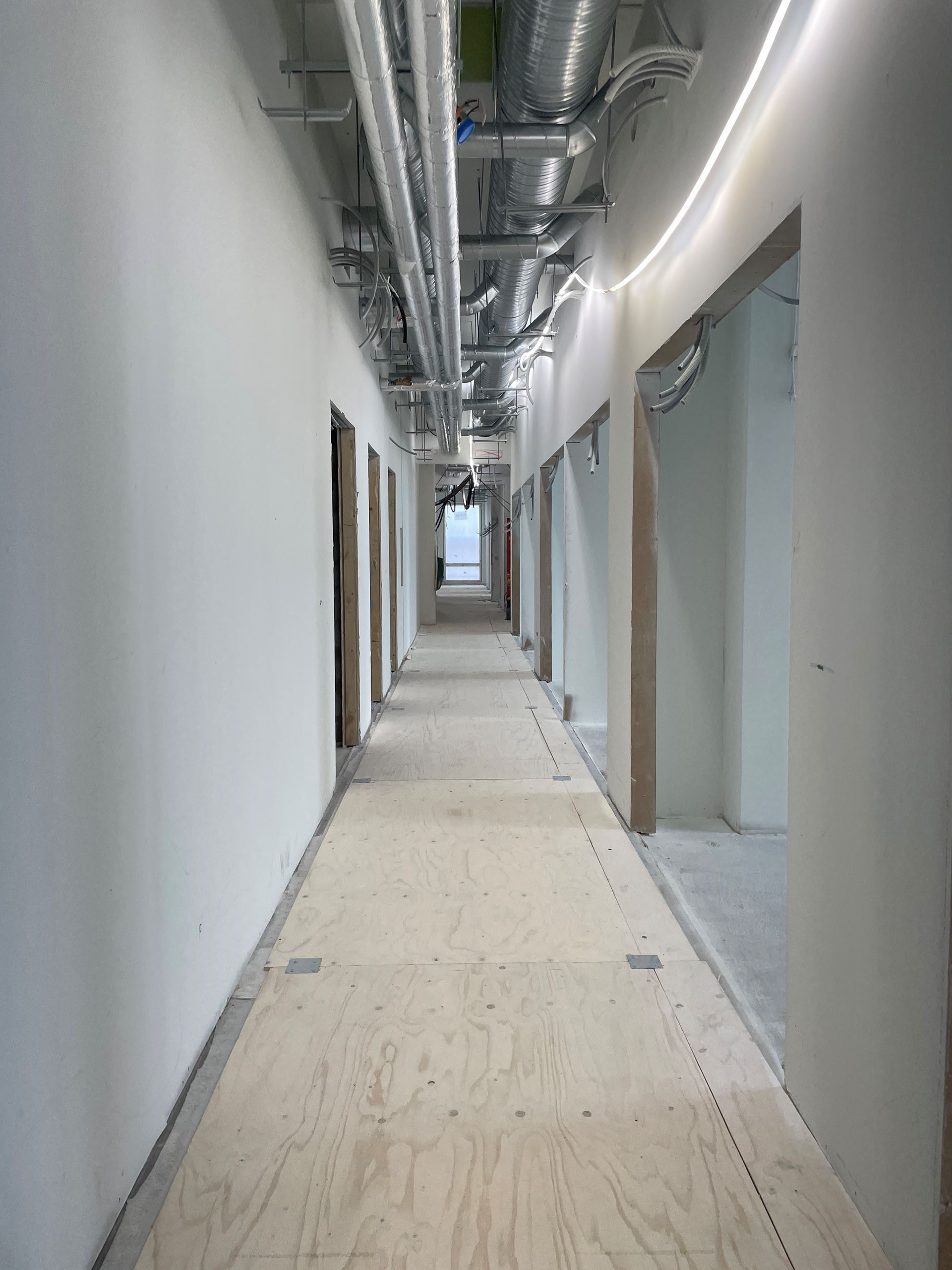

Muuraustyöt sisäpuolella on saatu valmiiksi. Sisällä jatkuu kipsiväliseinien teko sekä tasoite- ja maalaustyöt. Pintabetonilattioiden osalta lattiavaluja on tehty huhtikuussa 1.kerroksen aulassa/ruokasalissa sekä C-lohkon 2.kerroksessa. Lattiatyöt ovat siirtyneet C-lohkon ensimmäiseen kerrokseen, jossa asennetaan lattialämmitysputkia tällä hetkellä. Vedeneristys- ja laatoitustöitä on keittiötilojen lisäksi tehty A-lohkolla WC-tiloissa. Talotekniikkatöissä putkityöt, sähköasennukset ja IV-kanavien asennukset etenevät aikataulun mukaisesti. P1-siivousta jatketaan IV-töiden edellä.



Byggarbetsplatsmeddelande, april 2024:

Installationen av vattentakelementen är färdig. Montering av takfilt och bräder längs underkanten av taket pågår. Dessutom har det utförts gipsskivsmontering på väggarna i maskinrummena på vinden.


Fasadens murningsarbete pågår på block B och C. Det betyder att murningsarbetet är ungefär halvvägs genom byggnaden. Montering av ställningar framskrider före murningen och installationer pågår för tillfället på block D. Vid markarbeten utförs dränering av gårdavlopp och konstruktionslager.


Murningsarbeten har blivit färdiga inne i byggnaden. Gipsväggarna samt puts- och målningsarbeten fortsätter. Gjutning av betonggolv har gjorts i matsalen i första våningen samt på block C i andra våningen. Golvarbetena pågår i första våningen på block C där golvvärmerör installeras. Vattenisoleringen och kakelsättningen har gjorts i köksutrymmena samt i toaletterna på block A. VVS, elinstallationer och installation av ventilationskanaler framskrider enligt tidtabell. P1-städningen fortsätter före ventilationsinstallationerna.



Alla kuva rakennuksen lohkojaosta: työmaa on jaettu kuuteen eri lohkoon (A-F).

Lohkojako A-F.JPG



Työmaan yhteystiedot:
Jos teillä on Gesterbyn koulukeskuksen rakentamistöihin liittyen kysyttävää tai palautetta, olettehan meihin yhteydessä sähköpostitse: gesterby@yit.fi
